歡迎光臨~南京徐航航空設備有限公司
Toggle navigation
導航菜單
網站首頁
關于我們
公司簡介
企業文化
產品中心
避雷針
避雷塔
防雷插座
人體/車體靜電釋放器
智能防雷
電源浪涌保護器
接地材料系列
陰極保護材料系列
氣象設備
新聞中心
公司新聞
行業新聞
防雷檢測
風電場防雷檢測
普通住宅防雷檢測
易燃易爆場所檢測
廠房防雷檢測
學校防雷檢測
醫院防雷檢測
銀行/政府大樓防雷檢測
移動基站防雷檢測
光伏電廠防雷檢測
空氣質監站防雷檢測
加油站防雷檢測
防雷工程
政府機構防雷工程
建筑物防雷工程
電力系統防雷工程
能源系統防雷工程
教育系統防雷工程
文物古跡防雷工程
金融系統防雷工程
機房防雷工程
道路監控防雷工程
通信系統防雷工程
法拉第籠安裝施工
防雷設計方案
智能雷電防護監測系統
石油化工防雷
變電站接地施工方案
建筑物直擊雷防護方案
住宅小區防雷
氣象雷達站防雷方案
機房防雷與接地
古建筑物雷電防護
防雷接地怎么做?
深井接地怎么做?
0.5歐姆防雷接地
1歐姆防雷接地
防雷檢測怎么做?
聯系我們
當前位置:
網站首頁
>
新聞中心
>
公司新聞
公司新聞
30米角鋼避雷塔施工方案
發布時間:2022-07-11 11:19:29
施工組織方案
一、安裝人員及安裝流程、工期
1、人員安排:
本工程由本公司安裝隊負責安裝施工。
施工負責人:1名
技術員:1名
施工人員: 1 人
人員總計 3人。
2、安裝流程施工:
審圖、基礎校核、查點塔體構件、分件組立等,嚴格把關,發現問題及時向有關領導匯報,并提出處理意見。
組裝中以圖紙為依據,嚴禁強行組裝。
單元塔節組立后須進一步校正,垂直度保持在1/750之內。最終;使塔架整體垂直度保持在1/1000以內。
緊固螺栓必須符合設計要求。
塔架組立完工后交甲方驗收,并編寫竣工報告。
3、計劃工期:4天(從人員進場到安裝完畢撤場)。
二、鐵塔安裝
:
1、安裝現場組織機構
2、安裝前準備:
⑴安裝前應按照構件明細表和安裝排列圖進行核對進場的構件,檢查質量證明書和設計變更文件。設計文件齊備且要會審通過。
⑵構件齊全,質量合格,查看預裝記錄。
⑶核對基礎驗收記錄,查看塔腳跨距,對角線尺寸和水平標高等。
⑷吊車及機具設備運行要良好,施工場地符合施工組織要求,水電道路保證施工需要。設備逐個檢查避免有安全隱患。
3、鐵塔安裝
塔件進入現場---------- 清理塔件-----------復查基礎根開尺寸及水平誤差---------鐵塔在底面組裝成型-----------穩固25T吊車------吊車吊裝------調整垂直度,螺栓二次緊固------ 竣工驗收
(1)應嚴格按照施工方案進行安裝,對容易變形的構件采取加固措施,以保證其結構的穩定性。
(2)塔體中心垂直傾斜不得大于塔高的1/1000,塔扭轉角不得大于±1度。
(3)鐵塔螺絲扣要求:
a、鐵塔基礎部分連接的構件螺栓必須上雙螺母;
b、接螺栓應順暢穿入,不得強擰敲擊,螺母擰緊后螺栓外露絲扣為2-3扣;
c、螺栓應嚴格符合國家標準。
(4)構件的連接接頭必須經過檢查合格后,方可緊固焊接。
(5)嚴格遵守施工規范,做好鐵塔的防雷接地,和其他的附屬設備。
(6)鐵塔安裝結束后需進行整體測量校對,所有數量均必須滿足驗收規范。校正后均用力距扳手檢查擰緊。

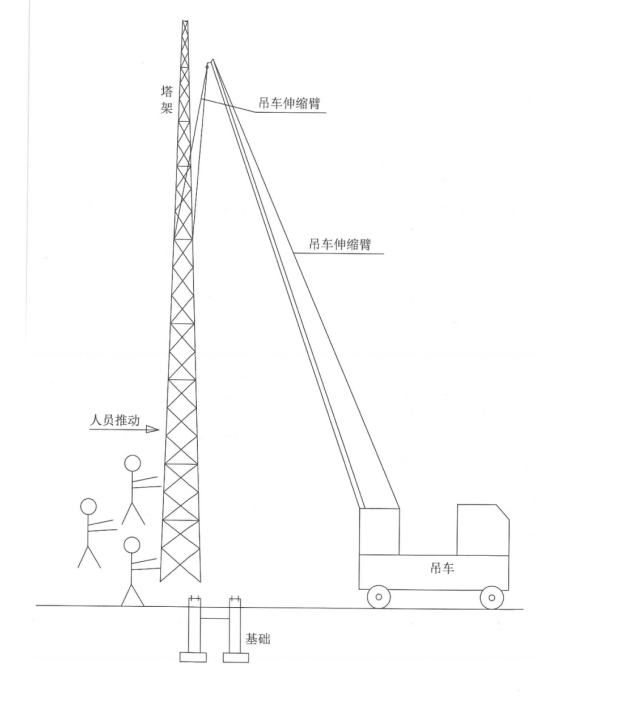

安裝圖一
進場人員佩戴安全帽,施工周圍拉警戒線,專人看管督導現場情況,吊裝機械檢查各項指標是否安全,支腿伸展機械臂;避雷塔在地面臥式組裝成型,擰緊螺栓,
安裝圖二

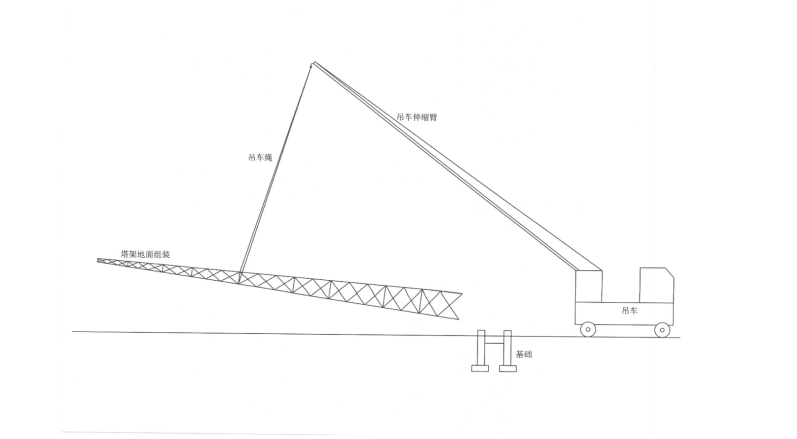

吊車繩固定在塔身上,緩慢起吊,先進行離地40厘米試吊,暫停5分鐘,無安全情況,將吊車臂收縮移到塔基礎位置,
安裝圖三
由安裝人員三人用外力扶正塔身,將塔落入塔基礎處,安裝好地腳螺栓,由一個工人佩戴安全帽安全帶爬上塔摘下鐵塔固定吊車繩索。鐵塔安裝完畢,最后工程全部統一調整垂直度。
三、安全保障體系及措施
(一)堅持以人為本,加強安全管理。
1、建立和健全安全保證體系
1)、公司經理對安全生產負第一責任,主管生產的公司副經理負領導責任,工程項目經理、施工員、工長負直接領尋責任。安全員對安全生產及施工員負督促檢查責任。
2)、公司與項目部,項目部與各工種班組簽訂經濟承包全同必須有安全承包條款,安全承包條款必須與獎金、工資含量掛鉤。同時公司與項目部,項目部與施工班組逐級簽訂安全管理責任書,以責任書形式,把安全施工責任層層分解,落實責任同時明確獎罰。
3)、項目經理部認真執行勞動保護方針、政策、法規、法令、規章制度及企業決策等,對新進場工人進行安全教育,對特殊工種作業人員按規定選送去培訓,堅持有證操作的規定,有權拒絕上級不符合安全的指令和意見。
4)、如有事故發生應立即采取措施,保護事故現場,及時向企業領導、主管部門報告,并進行傷亡事故調查取證,堅持“四不放過”,(即事故原因不查清不放過,不分清事故責任不放過,有關人員得不到教育不放過,有關責任人不處理不放過。)擬定整改措施,督促貫徹執行。
5)、項目經理部參加單位工程施工方案的編制,貫徹計劃實施,制定單位工程技術安全措施,組織各班組做好安全檢查工作,及時整改安全隱患,寫好安全日記,負責當月的安全傷亡事故分析上報公司。
6)、安全事故的責任者,除必須受到經濟處罰外,視責任輕重還要對其處以警告、嚴重警告、記大過、開除留用、開除等行政處分,情節特別嚴重的送司法機關處理。
2、加強安全教育
工人進場必須進行崗位安全三級教育,即必須進行公司一級、項目部一級、班組一級安全教育。
1)、新進場的工人隊組,首先由質安科專職安全員講授安全生產常識和技術要求,職業道德教育由工會負責,教育后辦理簽字手續。
2)、新進場的工人隊組到施工項目部施工前,由項目部進安全技術教育,具體由項目經理負責,教育后辦理簽字手續。
3)、班組一級教育,由主管工長具體負責,教育內容為事教訓及本工程的工作環境等,教育后辦理簽字手續。
3、施工安全技術交底
1)、安全技術交底的安全技術措施要全面,要有針對性,并經技術部門及分管經理簽字及蓋章后方可實施。
2)、各分項施工前,由工長對隊組進行安全技術交底,交底內容要全面,結合本工種及施工環境針對性要強,與隊組辦理簽字手續。無安全技術交底就進行施工,要追究工長的責任。
3)、開工前技術負責人要將工程概況、施工方法、安全技術措施等情況向項目負責人及施工員進行詳細交底。分部分項工種由施工員向各工種班組長進行安全交底,班組長要對工人進行施工要求作業環境的安全交底。
4)、安全技術交底的簽字手續必須由交底者和接受交底者本人進行簽字,絕對不允許代簽。
4、加強安全檢查
1)、公司對施工項目每月進行一次安全檢查,檢查標準根據部門頒發安全評分標準進行,并進行復檢制度。
2)、項目部進行日、旬檢查,并有記錄,整改應做到“三定一落實”,即定人,定時間、定措施、落實整改回訪。
3)、每次安全檢查,項目經理部必須及時整改安全隱患,并作出書面報告送回公司質安科。
4)、在上級部門的安全檢查中,公司將根據各施工項目的檢查情況分別給予獎勵或處罰。
5、組織班組安全活動
1)、班組的周安全活動日,由工長組織班組和安全員進行安全檢查,對存在問題提出整改措施及完成時間,凡不進行周安全活動的隊組,要追究工長和隊組長的責任。
2)、各施工隊組由隊組長組織隊員召開班前安全會,嚴格執行班前安全檢查制度,做好班前檢查工作。
6、特殊工種持證上崗
1)、特殊工種操作人員,如電工、機械工、焊工、架子工等人員必須經過有關部門培訓,在取得操作證后才能上崗。
2)、操作證兩年進行年審換證,換證年審期限已滿,未用時辦理手續的特殊工種人員,不得上崗操作。
四、風險防范分析及措施;
鐵塔組立工程為高空作業項目,具有較大的危險性,施工安全尤為重要。本工程塔型種類較多,地形比較復雜,給施工帶來了較大的難度。因此在施工安全保障方面須給以更高度的重視,確保施工安全,并做到以下各方面。
1.認真執行《電力建設安全工作規程》(架空電力線路部分)及公司、項目部制定的安全保證措施。
2.嚴格遵守技術紀律,認真作好施工前的技術、安全、質量交底工作,組織施工人員學習安全規程、施工工藝及各項安全保證措施,提高職工的安全意識和自我保護能力。
3.做好人員的組織工作,明確分工,明確職責,對施工重要環節必須選用責任心強、經驗豐富的工作人員。
4.施工現場的布置必須符合要求,必須圍設安全圍繩,插設彩旗劃分施工作業區。
5.進入施工現場必須佩戴安全帽,高空施工作業人員必須正確使用防沖擊安全帶及速差自鎖器等安全防護品。
6.組塔所使用的工器具、機械設備必須按施工設計的規格、數量配套,并對其進行全面檢查,對不滿足安全系數的工器具必須更換,對維修后的機具設備必須按規定進行負載試驗,嚴禁以小代大,以次充好。
7.現場指揮人員在組塔前,必須親自做好“五查”工作:各方向地錨規格及埋深的檢查;工器具規格及機械運行情況的檢查;抱桿系統、制動系統、拉線系統的檢查;各崗位操作人員到位情況的檢查;現場環境及視野情況的檢查。
8.立塔現場必須安排指揮1員,安監員1員,各方施工人員應聽從指揮,接受安監員的監督。
9.起吊現場布置后,施工負責人和安監員應檢查現場布置情況,有無錯誤或不合格工器具。檢查無誤,方可進行作業。
10.進入施工現場必須正確佩戴安全帽。
11.穩定抱桿用的4條拉線應牢固連接在鐵塔主材節點處或地錨上,拉線松緊程度要一致,使抱桿向起吊側傾斜控制在15°以內。
12.抱桿底座的承托鋼絲繩在鐵塔主材連接處,承托鋼絲繩應在拉線的上面壓住拉線,以免拉線上滑移動。
13.為保證抱桿的穩定,抱桿的懸浮高度宜取抱桿總長度的1/3。
14.轉向滑輪和腰滑輪的傾斜方向應與受力方向一致,避免鋼絲繩脫出輪槽。
15.牽引設備的安裝位置一般距塔中心為1.2倍塔高而且應使操作者便于觀查起吊全過程。
16.塔上每根主材位置可設置一名安裝人員。安裝人員應處于便于組裝而且避免與吊件和起吊鋼絲繩相碰的位置。吊件到位后立即組裝并連接牢固,不得將起吊構件懸浮在已組裝的構件上,以防誤登摔傷。
17.利用偏拉鋼絲繩控制吊件,使其與塔身保持0.5米距離,避免吊件與塔身相撞引起構件變形。
18.離地面2米以上的作業均屬于高空作業,高空作業應遵守以下規定:
(1)必須穿軟平底鞋,系好安全帶,且安全帶必須掛在主材或上方牢固可靠的構件上,并不得低掛高用。
(2)工作前有充分的休息,嚴禁酒后作業。
(3)同時多人高空作業應指定負責人一名,負責安全監督,并且互相監督,密切配合,高空作業區和構件起吊下方不得站人或走動。
(4)所需工器具、材料上下傳遞應使用繩索,嚴禁拋擲。
(5)在帶電體附近組塔,要特別注意對感應電的防范,必須在接地施工完成后方可組塔,并在塔腿組立起來后及時與接地網連接,確定無誤后才能登塔作業。
五
、工程應急預案。
響應程序
施工過程中施工現場或駐地發生無法預料的需要緊急搶救處理的危險時,應迅速逐級上報,次序為現場、項目部。由項目部質安部收集、記錄、整理緊急情況信息并向小組及時傳遞,由小組組長或副組長主持緊急情況處理會議,協調、派遣和統一指揮所有車輛、設備、人員、物資等實施緊急搶救和向上級匯報。事故處理根據事故大小情況來確定,如果事故特別小,根據上級指示可由施工單位自行直接進行處理。如果
事故
較大或施工單位處理不了則由施工單位向建設單位主管部門或其他上級政府部門進行請示,請求啟動建設單位的救援預案,建設單位的救援預案仍不能進行處理,則由建設單位的安全管理部門向建管局安監站或政府部門請示啟動上一級救援
預案
。
(1)緊急情況發生后,現場要做好警戒和疏散工作,保護現場,及時搶救傷員和財產,并由在現場的項目部最高級別負責人指揮,在3分鐘內電話通報到值班人員,主要說明緊急情況性質、地點、發生時間、有無傷亡、是否需要派救護車、消防車或警力支援到現場實施搶救,如需可直接撥打120、110等求救電話。
(2)在接到緊急情況報告后必須在2分鐘內將情況報告到緊急情況主要負責人。討論后在最短的時間內發出如何進行現場處置的指令。分派人員及車輛等在現場進行搶救、警戒、疏散和保護現場等。由項目部的質安部在30分鐘內以小組名義打電話向上一級有關部門報告。
(4)遇到緊急情況,全體職工應特事特辦、急事急辦,主動積極地投身到緊急情況的處理中去。各種設備、車輛、器材、物資等應統一調遣,各類人員必須堅決無條件服從組長或副組長的命令和安排,不得拖延、推諉、阻礙緊急情況的處理。
處置及預防措施
(1)指揮與控制:
到達出事地點,在負責人指揮下分頭進行工作。
①首先查明險情:確定是否還有危險源。如碰斷的高、低壓電線是否帶電;塔吊構件、其它構件是否有繼續倒塌的危險;人員傷亡情況;商定搶救方案后,副經理向項目總工請示匯報批準,然后組織實施。
②把出事地點附近的作業人員疏散到安全地帶,并進行警戒不準閑人靠近,對外注意禮貌用語。
上一個:
泰發祥礦業綜合防雷解決方案
下一個:
倉庫直擊雷防護設計方案
相關新聞
防雷及接地_籠式接地的定義和優勢!
2023-06-17
雷電預警系統監測范圍有多大?準確度怎么樣?
2023-05-17
防雷安全知識
2023-05-16
防雷檢測應該怎么做?
2023-04-25
防雷接地檢查常識及要點
2023-04-25
玻璃鋼避雷針在低溫環境下的表現
2023-04-10
避雷塔都有哪些分類?
2023-04-07
雷電預警系統的工作原理是什么?
2023-03-10
防雷檢測的檢測項目有哪些?
2023-02-20
南京棲霞寺舍利塔雷電防護方案
2023-02-18
新聞中心
公司新聞
行業新聞
產品中心
60KA智能防雷箱
閃盾避雷針
環境噪聲、揚塵實時在線監測系統
鐵塔雷電峰值記錄儀
煤礦井口通信線路防雷箱
聯系我們
聯系人:楊經理
手機:17714306975
電話:17714306975
地址:南京市江北新區弘盛路1號
手機
分類
頂部
国产成人精品高清在线观看99
